Багато хто вважає, що найскладніше в ремонті – це демонтаж і вирівнювання стін. Насправді ж, саме чистове оздоблення квартири визначає, чи буде ваш дім затишним і функціональним. Неправильно обрані матеріали, неякісне виконання робіт – і ось вже шпалери відклеюються, а плитка тріскає. Щоб цього не сталося, розберемось, які етапи включає чистове оздоблення і як їх правильно організувати.
Чистове оздоблення – це фінальний акорд у ремонті. Воно робить приміщення придатним для життя. Саме на цьому етапі створюється дизайн інтер’єру 2026, про який ви мріяли. Важливо дотримуватися технологій і використовувати якісні оздоблювальні матеріали. Тоді результат буде радувати око.
У цій статті розглянемо всі етапи чистового оздоблення квартири. Ви дізнаєтесь, в якій послідовності їх виконувати. Також обговоримо важливі нюанси кожного етапу. Пам’ятайте, що перед початком чистових робіт у вас має бути готовий дизайн-проєкт. Він включає плани підлог, стель, освітлення, розгортки стін, схеми теплої підлоги, а також специфікації матеріалів і меблів.
Етап 1. Монтаж гіпсокартонних конструкцій
Гіпсокартон – універсальний матеріал для створення перегородок, коробів і багаторівневих стель. Але є нюанс: роботи з гіпсокартоном починають через 3-4 тижні після заливки стяжки. Чому так? Щоб стяжка встигла повністю висохнути. Інакше волога може зашкодити гіпсокартону.
Перед початком робіт переконайтеся, що у вас є всі необхідні матеріали: гіпсокартонні плити, металеві профілі, клей, саморізи. Також заздалегідь придбайте люки, трекові системи та вбудовані світильники. Узгодьте всі ці елементи з дизайнером і замовником. Пам’ятайте: час – гроші. Затримки з поставками можуть зірвати графік ремонту.
При монтажі гіпсокартонних конструкцій важливо дотримуватися технології. Неправильно встановлений профіль або неякісні шви можуть призвести до тріщин. Тому краще довірити цю роботу професіоналам.

У великих компаніях закупівлею чорнових матеріалів займається постачальник, а чистових – комплектувальник. Це дозволяє оптимізувати процес і уникнути плутанини. Коли гіпсокартонщики закінчують роботу, технік з контролю якості перевіряє результат. Він звертає увагу на рівність поверхонь, якість швів і надійність кріплень. Якщо все добре, клієнт приймає роботу і оплачує її.
Ось приклад з практики. На одному з об’єктів гіпсокартонщики неправильно встановили металевий профіль. В результаті на стелі з’явилися тріщини. Довелося переробляти всю конструкцію. Це коштувало замовнику додаткових грошей і часу. Тому контроль якості на кожному етапі – запорука успішного ремонту.

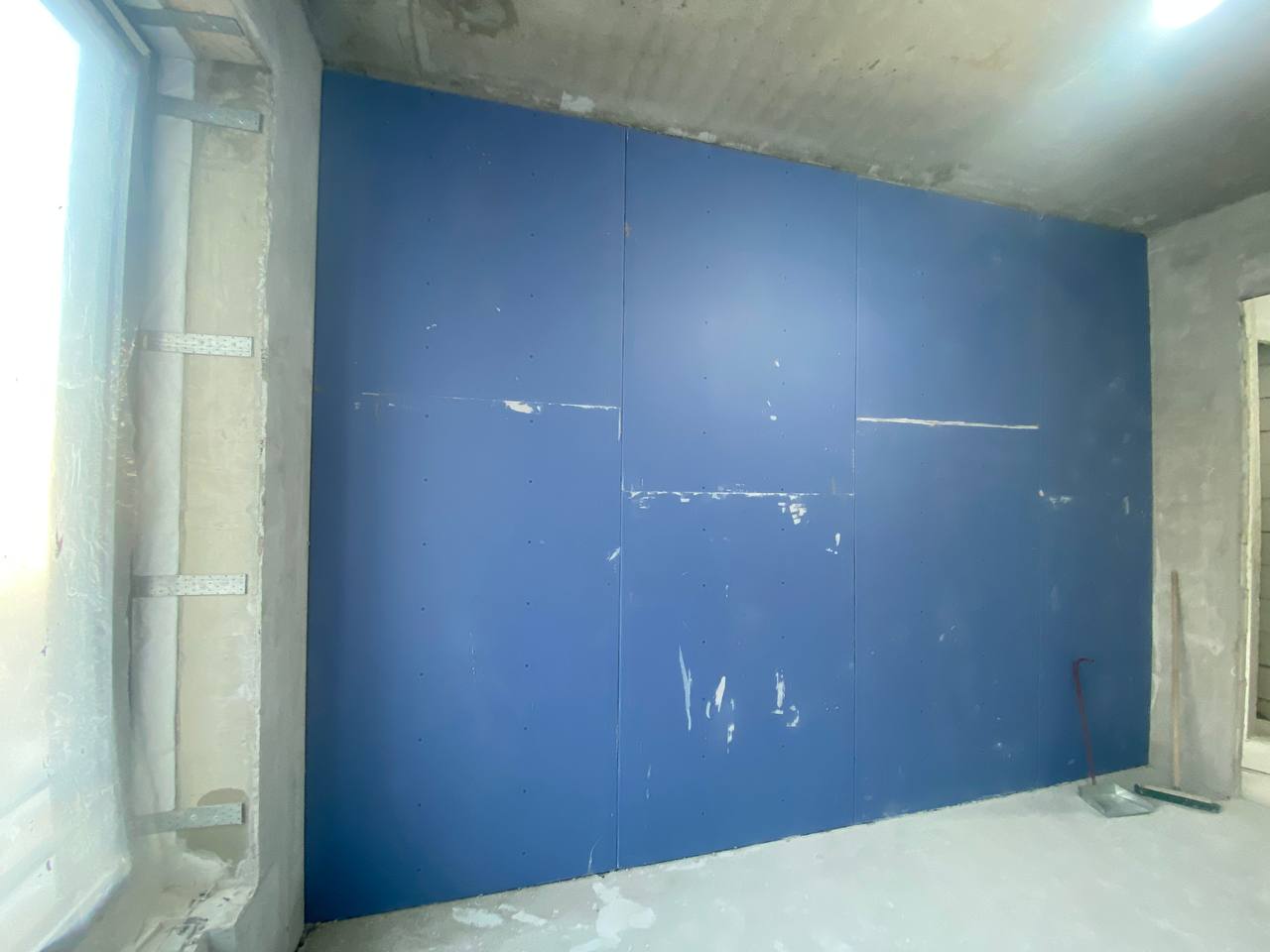

Фото: Перегородка з гіпсокартону.
Етап 2. Укладання керамограніту
Керамограніт – міцний і зносостійкий матеріал. Він ідеально підходить для ванної кімнати, кухні та коридору. Але укладання керамограніту – процес трудомісткий і вимагає певних навичок. Тому краще довірити цю роботу досвідченим плиточникам.
Перед початком робіт необхідно узгодити з клієнтом колір затирки, тип теплої підлоги, модель ванни і, звичайно ж, сам керамограніт. Замовлення матеріалів потрібно зробити за 40 днів до початку робіт. Це дозволить уникнути затримок з поставками. Постачальник повинен доставити клей і ґрунтовку. Плиточники починають з підготовки поверхні. Вони вирівнюють стяжку, ґрунтують її і роблять розмітку. Потім починається укладання плитки. Важливо дотримуватися рівних швів і використовувати якісний клей. Після укладання плитки шви затирають.
Згідно з ДБН В.2.6-22:2018 “Покриття і облицювання”, відхилення поверхні керамічної плитки від площини не повинно перевищувати 2 мм на 2 метри. Це означає, що поверхня повинна бути ідеально рівною. Перевірити це можна за допомогою будівельного рівня.

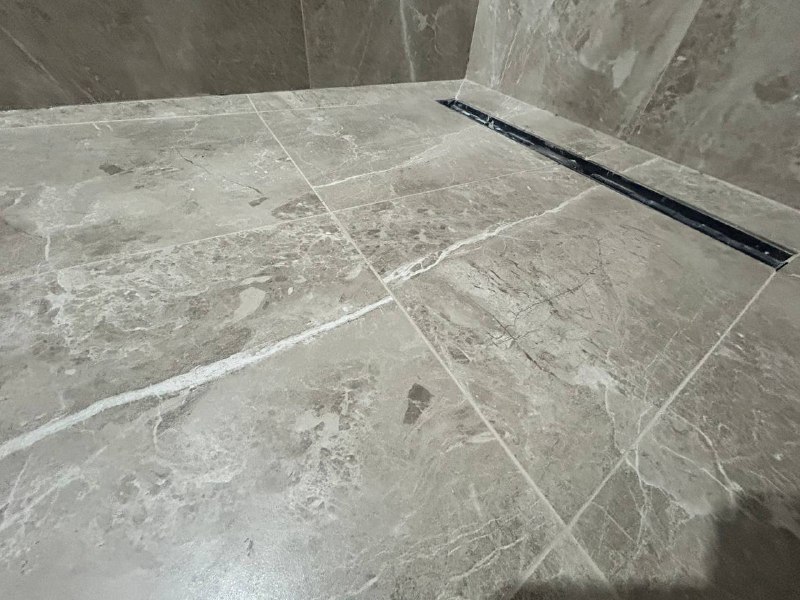

Фото: Керамограніт починають укладати з ванної кімнати.
Особливу увагу слід приділити запилу кутів під 45 градусів. Це робиться для того, щоб кути виглядали акуратно і естетично. Після закінчення робіт технік з контролю якості перевіряє якість укладання плитки. Він звертає увагу на рівність швів, відсутність сколів і тріщин. Якщо все добре, клієнт приймає роботу і оплачує її.
Етап 3. Малярні роботи
Малярні роботи – це фінальний штрих в оздобленні стін і стелі. Від якості фарби і майстерності маляра залежить зовнішній вигляд всього приміщення. Тому до вибору матеріалів і виконавців потрібно підійти відповідально.
Перед початком малярних робіт необхідно узгодити з дизайнером колір фарби, тип шпалер, вид молдингів, а також конструкцію прихованих дверей, підвіконь і укосів. Якщо в квартирі передбачена фарба, дизайнер повинен зробити пробні викраси на стінах. Це допоможе підібрати ідеальний відтінок. Закупівлю матеріалів потрібно зробити за 10 днів до початку робіт.
Малярі починають з підготовки поверхні. Вони шпаклюють стіни, шліфують їх і ґрунтують. Потім наносять фарбу або клеять шпалери. Важливо дотримуватися технології і використовувати якісні інструменти. Після закінчення робіт технік з контролю якості перевіряє якість фарбування. Він звертає увагу на відсутність розводів, патьоків і нерівностей. Якщо все добре, клієнт приймає роботу і оплачує її.
При виборі фарби зверніть увагу на її склад. Деякі фарби містять шкідливі речовини, які можуть викликати алергію. Тому краще вибирати екологічно чисті фарби на водній основі.

Фото: Фарбу підбирають в квартирі при природному освітленні.
Ось приклад з практики. На одному з об’єктів малярі використали неякісну фарбу. Через кілька місяців фарба почала лущитися і тріскатися. Довелося перефарбовувати всю кімнату. Це коштувало замовнику додаткових грошей і часу. Тому економити на матеріалах не варто.
Етап 4. Укладання підлоги, встановлення дверей і плінтусів
Підлога, двері і плінтуси – важливі елементи інтер’єру. Вони повинні бути не тільки красивими, але й функціональними. Тому до їх вибору потрібно підійти з усією серйозністю.
Щоб приступити до цього етапу, дизайнер повинен узгодити з клієнтом тип підлогового покриття, моделі дверей і плінтусів. Також дизайнер підбирає колірну температуру для освітлення. Комплектувальник повинен закупити підлогу, двері і плінтуса за 40 днів до початку робіт. Постачальник доставляє клей, наливну підлогу і підкладку.
При виборі підлогового покриття враховуйте його зносостійкість і вологостійкість. Для кухні та ванної кімнати краще вибирати керамограніт або водостійкий ламінат. Для спальні і вітальні підійде паркетна дошка або ламінат високого класу.

Фото: Дизайнер підбирає матеріали за зразками.
Будівельники встановлюють двері, укладають підлогу і монтують плінтуси. Важливо дотримуватися технології і використовувати якісні матеріали. Після закінчення робіт технік з контролю якості перевіряє якість укладання підлоги і встановлення дверей. Він звертає увагу на рівність поверхні, відсутність щілин і зазорів. Якщо все добре, клієнт оплачує етап.

Фото: Дизайнери беруть зразки матеріалів в квартиру і дивляться, як вони поєднуються між собою.
Етап 5. Монтаж натяжної стелі, встановлення розеток, вимикачів, сантехніки та світильників
Натяжна стеля – сучасне і практичне рішення. Вона дозволяє приховати нерівності стелі і створити ідеально рівну поверхню. Встановлення розеток, вимикачів, сантехніки та світильників – важливий етап, який вимагає професійного підходу.
На цьому етапі комплектувальник закуповує і привозить в квартиру натяжну стелю, розетки, вимикачі, чистову сантехніку. Закупівлі починаються за 30 днів до початку ремонту. Будівельники прикручують розетки, збирають і вішають люстри, встановлюють сантехніку. Важливо дотримуватися правил електробезпеки і використовувати якісні матеріали.
Згідно з ПУЕ (Правила улаштування електроустановок), всі розетки у ванній кімнаті повинні бути з заземленням і мати ступінь захисту не нижче IP44. Це означає, що вони захищені від бризок води.

Фото: На цьому етапі квартира вже готова до встановлення меблів.
Коли все готово, приїжджає технік з контролю якості і перевіряє, наскільки рівно зробили натяжну стелю, чи є на ній подряпини або плями. Розетки, вимикачі і світильники перевіряють на працездатність. Якщо все добре, клієнт приймає роботу і оплачує її.
Етап 6. Встановлення меблів і декору
Меблі і декор – це те, що робить квартиру затишною і комфортною. Тому до їх вибору потрібно підійти з душею.
Комплектувальник закуповує меблі і декор за 90 днів до початку робіт, тому що на виробництво меблів під замовлення потрібно багато часу. Клієнт повинен узгодити моделі заздалегідь, щоб ремонт не зупинявся. Далі всі меблі доставляють і збирають. Техконтроль приймає меблі і стежить, щоб все зібрали якісно і без сколів.

Фото: Дзеркальні двері встановлюють в останню чергу.
Переїзд
Коли все зроблено, клієнт завозить речі і починає обживати простір. На цьому етапі замовник знайомиться з простором і може зробити список того, що можна доопрацювати. Фахівці приїдуть і все виправлять за один день. Тільки після того, як все ідеально, ремонт завершується.

Висновок
Ремонт квартири під ключ – це складний і тривалий процес. Він складається з безлічі етапів і вимагає певного досвіду, часу і сил. Важливо правильно спланувати всі етапи і дотримуватися технології. Тоді результат буде радувати вас довгі роки. Чистове оздоблення квартири у 2026 році – це поєднання сучасних технологій, якісних матеріалів і професійного підходу.
Зв’яжіться з нами, і ми розрахуємо вартість ремонту і запропонуємо найкращі варіанти.
Часті запитання
Фотогалерея




У мене якраз зараз етап чистового оздоблення, треба буде уважніше почитати про послідовність 🤔
Завжди думала, що спочатку плитку кладуть, а потім шпалери клеять. 🤔 Треба буде уточнити в майстра, як краще.
